盐通铁路新进展:电力迁改工程顺利结束

2020-12-05 14:45 来源: 编辑:现代快报 浏览量:0

(通讯员 苏铁轩 记者 李娜)12月4日,现代快报记者从江苏省铁路集团了解到,日前,随着盐城供电公司110千伏树刘46G线恢复送电,盐通铁路正线区段电力线路迁改工程全部结束。

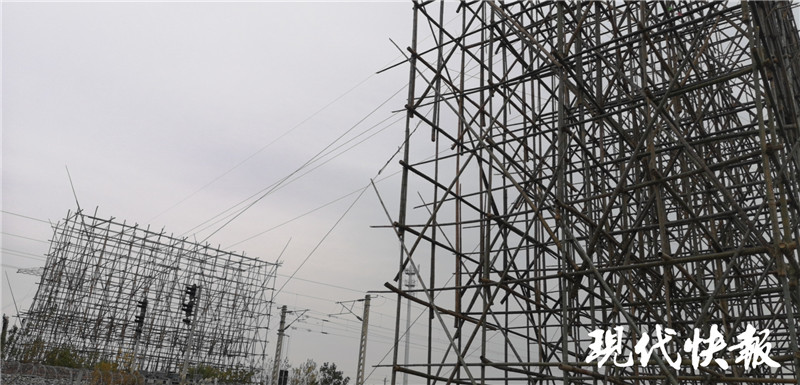

△通讯员供图

据介绍,110千伏树刘46G线位于国道村线路所,同时跨越盐通铁路及宁启铁路正线,跨越段的导、地线展放及废旧线路拆除全部需要在铁路“天窗”点内实施,施工难度极大。为保证该电力线路在盐通铁路开通运营前完成迁改,高铁公司会同苏北铁路工程建设指挥部多次与电力设计院对接,最终确定多基耐张跨越方案。9月25日,施工单位进场,用时25天完成全部基础施工,并顺利通过南通供电公司的验收。11月21日,线路开始停电;11月24日至27日,连续4天利用盐通铁路及宁启铁路的夜间施工“天窗”,安全顺利完成导线的展放及旧线路拆除工作;12月2日上午,工程验收合格后恢复送电。

盐通铁路迁改工程开展初期,高铁公司会同苏北铁路工程建设指挥部就与南通、盐城供电公司建立了合作机制。多次组织铁路和电力双方管理、设计、施工、运检、调度等多个部门召开协调会,梳理和明确在设计、施工、验收、上报停电计划等多个重要环节的工作流程,完善各项标准、制度,为圆满完成盐通铁路电力迁改工作提供了保障,同时也为今后新建铁路电力线路迁改施工创造了经验。
